Budowa domu pod klucz – New-House
Budowa domu pod klucz w 2026 roku – spokój zamiast gaszenia pożarów
Wyobraź sobie, że zamiast "gaszenia pożarów" na budowie, masz spokój. Masz plan, stałe zasady, jeden odpowiedzialny zespół i jasny harmonogram. A dom rośnie - tydzień po tygodniu - bez nerwów, bez przeciągających się ekip i bez tego nieprzyjemnego uczucia: "czy ja na pewno wszystkiego dopilnowałem?".
To jest sedno budowy domu pod klucz. I właśnie dlatego w 2026 roku coraz więcej inwestorów wybiera kompleksową budowę domu pod klucz zamiast rozbijania tematu na wiele firm.
Kwintesencja (najważniejsze wnioski, zanim wejdziesz w szczegóły)
- Budowa domu pod klucz koszty da się przewidzieć dużo lepiej, gdy od początku masz jednego wykonawcę i jasno opisany zakres.
- W 2026 roku największe "pożeracze budżetu" to: zmiany w trakcie, niedoprecyzowane "pod klucz", zbyt późne decyzje o materiałach, błędy na styku branż.
- U nas kluczowe jest: jeden plan, jedna odpowiedzialność, jedna gwarancja i praca etapami.
- Czysta budowa z ogrodem (bez czasu na pozwolenie) trwa orientacyjnie:\ 120 m² - 7 miesięcy, 150 m² - 8 miesięcy, 200 m² - 9 miesięcy, 300 m² - 10 miesięcy, 500 m² - 12 miesięcy, 700 m² - 14 miesięcy, 1000 m² - 15 miesięcy.\ Do tego dochodzi czas formalny: 2 miesiące kompletowania dokumentów + 3 miesiące oczekiwania na pozwolenie.
- Poniżej pokazuję realne liczby na 2026 rok na konkretnych projektach i wprost opisuję, co znaczy "pod klucz" w praktyce.
1. Czym jest budowa domu pod klucz (w 2026 roku - bez marketingu)
Budowa domu pod klucz to sytuacja, w której dostajesz dom gotowy do wprowadzenia - z wykończonymi ścianami, podłogami, łazienkami, drzwiami wewnętrznymi i kompletnymi instalacjami. Nie musisz już organizować kolejnych ekip "na własną rękę".
W praktyce są trzy poziomy współpracy, które ludzie często mylą:
- Stan surowy - masz bryłę budynku (konstrukcję), ale to jeszcze daleko do komfortu.
- Stan deweloperski - masz instalacje, tynki, wylewki, elewację. Dom wygląda "prawie gotowy", ale w środku nadal nie mieszkasz.
- Pod klucz - dom jest wykończony w środku tak, że możesz wnieść meble i żyć.
I teraz ważne: w 2026 roku "pod klucz" w ofertach rynkowych bywa różnie rozumiany. Dlatego w tej podstronie dostajesz checklisty i twarde przykłady - żebyś porównywał oferty jak profesjonalista, a nie jak ktoś, kto ma się dopiero tego uczyć.
2. Etapy budowy domu pod klucz - jak to wygląda w praktyce
Fraza "etapy budowy domu" brzmi prosto, ale diabeł siedzi w przejściach między etapami. Dla inwestora najważniejsze jest to, żeby każdy etap kończył się jednoznacznym stanem, który można odebrać i rozliczyć.
Etap 1: Start mądrze (działka + plan + decyzje)
- sprawdzenie działki (grunt, woda, dojazd, media, ograniczenia),
- wybór projektu lub projekt indywidualny,
- określenie standardu: deweloperski czy pod klucz, a jeśli pod klucz - to jaki.
CTA: Jeśli chcesz, możemy przejść to razem na krótkim spotkaniu online.\ Umów Google Meet: rezerwacje możliwe wyłącznie na kolejne dni robocze, 8:00-20:00 (na dziś nie ma zapisów).\ Telefon: +48 504 125 130
Etap 2: Formalności (pozwolenie na budowę)
W typowym scenariuszu w 2026 roku zakładamy:
- 2 miesiące kompletowania dokumentów,
- 3 miesiące oczekiwania na decyzję.
- To etap, który da się zrobić sprawnie - jeśli masz zespół, który to "przerobił" setki razy.
Etap 3: Stan surowy (szkielet domu)
Tu budynek nabiera kształtu: fundamenty, ściany, stropy, dach. I tu najłatwiej o błędy, które później "mieszkańcy czują w kościach": wilgoć, mostki termiczne, krzywe stropy, źle przygotowane przejścia instalacyjne.
Etap 4: Stan deweloperski (serce technologiczne)
Instalacje, tynki, wylewki, ocieplenie, elewacja. Ten etap decyduje o późniejszych rachunkach, komforcie i ciszy w domu.
Etap 5: Pod klucz (komfort)
Tu "robi się dom", w którym chcesz żyć: łazienki, podłogi, malowanie, drzwi, osprzęt, schody, detale. W 2026 roku największą przewagę mają ci, którzy mają spójny proces i doświadczoną koordynację.
Etap 6: Ogród i zagospodarowanie terenu (jeśli w pakiecie)
Podjazd, taras, ogrodzenie, nasadzenia - to nie "ozdobnik". To domknięcie inwestycji, które wpływa na wartość i codzienny komfort.

Stan surowy
Zagospodarowanie placu budowy, wytyczenie budynku przez geodetę, ustalenie przepustów pod prąd, gaz, wodę, kanalizację, rekuperację i klimatyzację

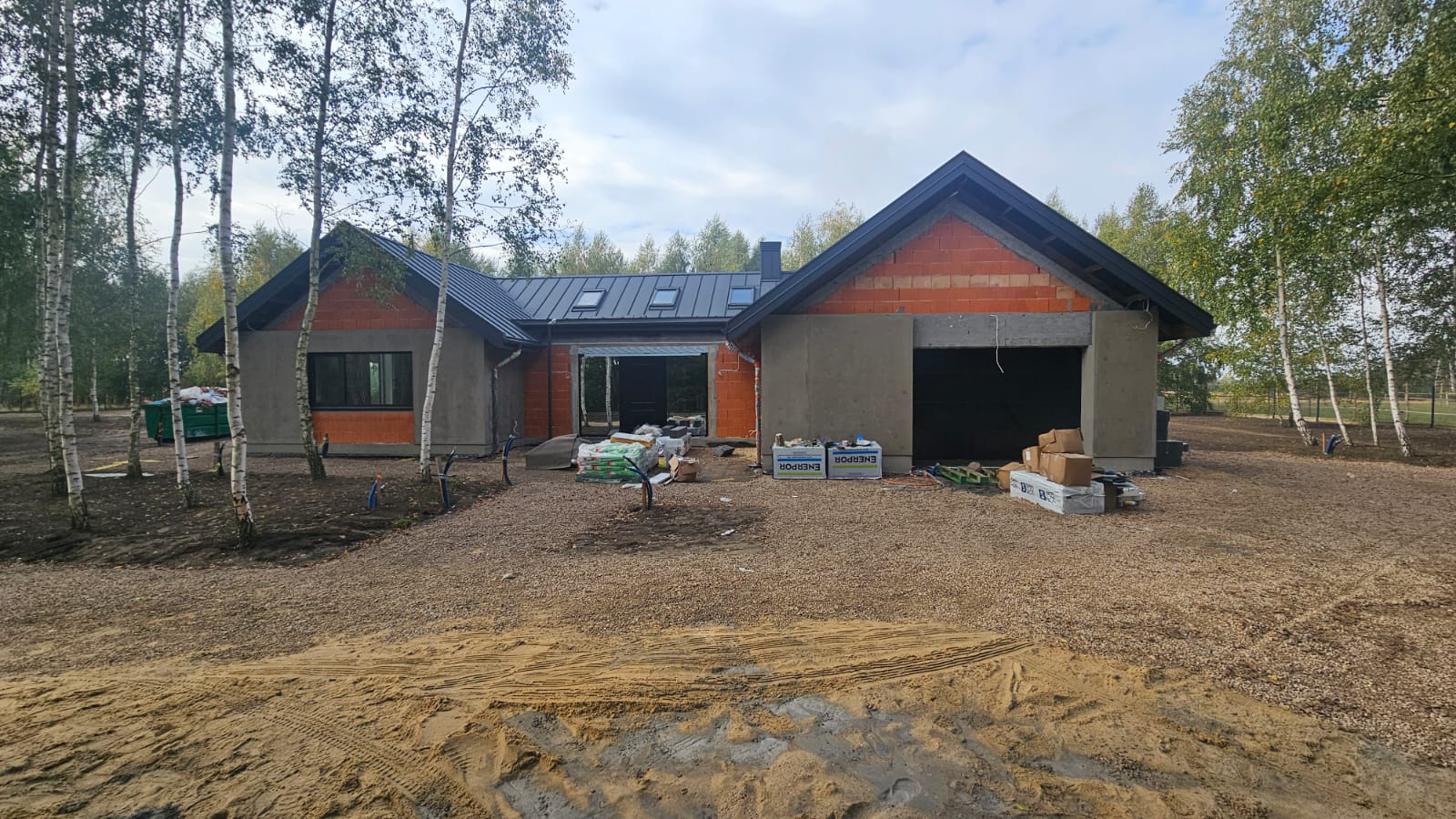

Stan deweloperski
Prace związane z instalacją elektryczną, położenie tynków wewnętrznych, prace związane z hydrauliką, wykonanie wylewki betonowej, wykonanie ocieplenia poddasza

Prace pod klucz
Wykonanie kompletnej kotłowni – montaż pieca, zasobnika na ciepłą wodę oraz innych urządzeń niezbędnych do uruchomienia ogrzewania budynku wykonanie gładzi gipsowych, malowanie ścian i sufitów

Zagospodarowanie terenu
Ułożenie kostki betonowej lub kostki kamiennej na podjazdach oraz ścieżkach, wykonanie tarasów z płyt betonowych, płyt kamiennych, płyt drewnianych lub kostki
3. Budowa domu pod klucz koszty 2026 - realne liczby (prosto, bez tabel)
Poniżej masz przykłady konkretnych projektów z wyceną.
Przykład 1: HomeKONCEPT 66 - 121 m² (ceny na 2026 rok)
- Link do projektu: HomeKONCEPT 66
- Stan surowy: 450 352 PLN
- Prace deweloperskie: 1 083 858 PLN
- Prace pod klucz: 1 229 058 PLN
- Cena jednostkowa brutto: 10 158 PLN/m²
- Pod klucz z ogrodem: 1 284 058 PLN
- Co to mówi wprost? Mały/średni dom w świetnym standardzie potrafi mieć wysoką cenę jednostkową, bo część kosztów jest "stała" niezależnie od metrażu (zaplecze, logistyka, przyłącza, organizacja budowy, pewne instalacje).
Przykład 2: CARMEN Magdalena Optima (piętrowy) - 154 m² (2026)
- Link do projektu: CARMEN Magdalena Optima (piętrowy)
- Stan surowy: 592 057 PLN
- Prace deweloperskie: 1 161 239 PLN
- Prace pod klucz: 1 330 639 PLN
- Cena jednostkowa brutto: 8 641 PLN/m²
- Pod klucz z ogrodem: 1 400 639 PLN
- To jest metraż, który w 2026 roku wybiera wiele rodzin: rozsądny budżet, dobry komfort, sensowna funkcjonalność.
Przykład 3: Dom z widokiem 3 F - 195 m² (2026)
- Link do projektu: Dom z widokiem 3 F
- Stan surowy: 727 108 PLN
- Prace deweloperskie: 1 465 628 PLN
- Prace pod klucz: 1 680 128 PLN
- Cena jednostkowa brutto: 8 616 PLN/m²
- Pod klucz z ogrodem: 1 750 128 PLN
Przykład 4: Apollo - 290 m² (2026)
- Link do projektu: Apollo
- Stan surowy: 864 552 PLN
- Prace deweloperskie: 1 785 482 PLN
- Prace pod klucz: 2 075 482 PLN
- Cena jednostkowa brutto: 7 157 PLN/m²
- Pod klucz z ogrodem: 2 185 482 PLN
- W większym metrażu często widać efekt skali: cena jednostkowa potrafi spadać, bo "rozsmarowujesz" część kosztów na większą powierzchnię.
Przykład 5: LK&1312 - 451 m² (2026)
- Link do projektu: LK&1312
- Stan surowy: 2 212 122 PLN
- Prace deweloperskie: 4 686 713 PLN
- Prace pod klucz: 5 092 613 PLN
- Cena jednostkowa brutto: 11 292 PLN/m²
- Pod klucz z ogrodem: 5 237 613 PLN
- To już segment rezydencyjny, gdzie standard i architektura (a często i detale) mocno wpływają na cenę.
Przykład 6: LK&1087 - 642 m² (2026)
- Link do projektu: LK&1087
- Stan surowy: 2 467 805 PLN
- Prace deweloperskie: 4 794 628 PLN
- Prace pod klucz: 5 372 428 PLN
- Cena jednostkowa brutto: 8 368 PLN/m²
- Pod klucz z ogrodem: 5 517 428 PLN
Przykład 7: PS-SC-430-30 - 1030 m² (2026)
- Link do projektu: PS-SC-430-30
- Stan surowy: 1 996 694 PLN
- Prace deweloperskie: 6 620 249 PLN
- Prace pod klucz: 7 547 249 PLN
- Cena jednostkowa brutto: 7 327 PLN/m²
- Pod klucz z ogrodem: 7 692 249 PLN
- Wniosek dla Ciebie (bez teorii): W 2026 roku na realnych wycenach widzisz, że "budowa domu pod klucz koszty" w przeliczeniu na m² potrafią się mocno różnić. Najczęściej decydują: bryła, dach, przeszklenia, standard wykończenia, instalacje i trudność działki.
6. Co najczęściej nie jest w "pod klucz" u innych – i skąd biorą się dopłaty
To jest jedna z najważniejszych sekcji na tej stronie, bo chroni Cię przed rozczarowaniem.
Najczęstsze "niedopowiedzenia" w ofertach rynkowych:
- łazienka "pod klucz" bez armatury albo bez zabudów podtynkowych
- podłogi "w cenie", ale tylko w 1–2 pomieszczeniach
- malowanie "w cenie", ale bez gładzi i bez poprawek po montażach
- schody "w cenie", ale tylko konstrukcyjne, bez wykończenia
- elektryka "w cenie", ale bez osprzętu i bez rozbudowy pod smart
- "gotowy dom", ale bez drzwi wewnętrznych, bez parapetów, bez listew
- ogród "na końcu", ale bez podjazdu/ogrodzenia/nawodnienia (a to potrafi kosztować realnie)
Dlatego u nas tak mocno trzymamy się zakresu i checklist. W 2026 roku różnice w standardzie potrafią zmienić budżet o dziesiątki (a czasem setki) tysięcy złotych – i to nie dlatego, że ktoś jest "zły", tylko dlatego, że inaczej zdefiniował "pod klucz".
Kalkulator budowy domu
Wypełnij kalkulator i sprawdź bezpłatnie
koszty budowy domu
Po wypełnieniu formularza otrzymasz bezpłatną wycenę na swój adres e-mail
Aby oszacować koszty budowy domu, potrzebujemy następujących danych:
Parterowy
Z poddaszem
Piętrowy
Płaski
Dwuspadowy
Wielospadowy
Drewniany
Betonowy
Nie wiem
Na 1 auto
Na 2 auta
Bez garażu
Wypełnij II-gi etap kalkulatora i sprawdź na poczcie email,
przybliżony koszt budowy domu
Po wypełnieniu formularza otrzymasz bezpłatną wycenę na swój adres e-mail
Podaj swój adres e-mail, pod który wyślemy wycenę:
Dziękujemy za skorzystanie z kalkulatora budowlanego
Twoja wycena jest już w drodze :)
Właśnie wysłaliśmy ją na Twój e-mail
Porozmawiajmy o Twoim nowym domu
W New-House budujemy domy pod klucz.
Zacznij od rozmowy z doświadczonym doradcą.
Czy chcesz zamówić bezpłatną konsultację telefoniczną?
Skontaktuj się z nami. Jesteśmy dostępni codziennie w godzinach 8:00 - 20.00, lub wybierz dogodną porę na oddzwonienie
Dziękujemy, Twoja wycena jest w trakcie realizacji.
W ciągu 5 minut otrzymasz ją na podany adres e-mail
7. Proces współpracy krok po kroku – od pierwszego telefonu do odbioru
Wiem, że inwestorzy lubią proste mapy. Oto proces, który działa, bo jest powtarzalny.
Krok 1: Krótka rozmowa i Twoje priorytety
Nie zaczynamy od "wyślij projekt". Zaczynamy od odpowiedzi na 3 pytania:
- jaki standard: deweloperski czy pod klucz,
- jaki czas i budżet jest dla Ciebie komfortowy,
- jakie są "must have" (np. duże przeszklenia, garaż, sauna, basen, smart).
Krok 2: Weryfikacja projektu i działki (ryzyka + koszt)
Tu najczęściej wygrywa doświadczenie. Grunt, woda, dojazd, logistyka, MPZP/WZ – to są rzeczy, które potrafią przewrócić budżet.
Krok 3: Ustalenie zakresu i standardu (żeby "pod klucz" był policzalny)
Tu wchodzi checklistowy zakres, żebyś nie płacił za "niespodzianki".
Krok 4: Harmonogram i podział na etapy budowy domu
Budowa jest szybka, gdy:
- decyzje materiałowe mają terminy,
- fronty robót nie stoją,
- branże nie wchodzą sobie w drogę.
Krok 5: Formalności (pozwolenie, uzgodnienia, przyłącza)
W 2026 roku to jest normalny element usługi. Dobra firma odciąża inwestora.
Krok 6: Budowa – kontrola jakości i komunikacja
Nie ma "znikających ekip". Jest plan, kierownik i odpowiedzialność.
Krok 7: Wykończenie pod klucz + ogród (jeśli w pakiecie)
To etap, który buduje satysfakcję – i to on najczęściej decyduje o tym, czy powiesz znajomym: "to była dobra decyzja".
Krok 8: Odbiory i przekazanie domu
Dom ma działać: elektryka, hydraulika, wentylacja, ogrzewanie – wszystko ma być sprawdzone i domknięte.
8. 3 mini-case'y New-House (plus case trudny: Komorów 900 m²)
Poniższe przykłady pokazują, jak w praktyce wygląda budowa domu pod klucz – z liczbami, czasem i ryzykiem. Dane klientów są anonimowe; podaję to, co najważniejsze dla Twojej decyzji.
Mini-case 1: 121 m² – dom pod klucz + ogród (projekt HomeKONCEPT 66)
- Metraż: 121 m²
- Standard: pod klucz + ogród
- Czas czystej budowy z ogrodem: 7 miesięcy
- Największe ryzyko: "mały dom = niby prosto", a w praktyce każdy detal ma znaczenie (krótkie odcinki, dużo styków, mało miejsca na błędy).
- Jak wyłączyliśmy ryzyko: checklisty materiałowe, szybkie zamknięcie decyzji wykończeniowych, praca etapami bez wchodzenia ekip "na zakładkę".
- Wnioski:
- - mały metraż często ma wyższą cenę za m², bo część kosztów jest stała,
- - na końcu liczy się spójność detalu – to daje wrażenie premium.
Mini-case 2: 154 m² – dom piętrowy pod klucz (CARMEN Magdalena Optima)
- Metraż: 154 m²
- Standard: pod klucz + ogród
- Czas czystej budowy z ogrodem: 8 miesięcy
- Największe ryzyko: opóźnienia wynikające z późnych decyzji (łazienki, podłogi, drzwi) oraz kolizje instalacji z aranżacją.
- Jak wyłączyliśmy ryzyko: wczesne ustalenie punktów elektrycznych/hydraulicznych i kolejności prac – zanim "wejdzie" wykończeniówka.
- Wnioski:
- - średni metraż jest często najbardziej "opłacalny",
- - największą oszczędnością jest brak poprawek.
Mini-case 3: 290 m² – dom pod klucz w standardzie premium (Apollo)
- Metraż: 290 m²
- Standard: pod klucz + ogród
- Czas czystej budowy z ogrodem: 10 miesięcy
- Największe ryzyko: duża liczba pomieszczeń, dużo instalacji, dużo detali – czyli ryzyko, że "ktoś coś pominie".
- Jak wyłączyliśmy ryzyko: koordynacja międzybranżowa + stały nadzór etapów + odbiory cząstkowe po kluczowych pracach.
- Wnioski:
- - duży dom wymaga zarządzania jak projektem, a nie jak "budową",
- - największą wartością jest jeden odpowiedzialny wykonawca.
Case trudny (Twój przykład): Komorów pod Warszawą – rezydencja 900 m²
- Metraż: 900 m²
- Standard: pełna realizacja, wysoki poziom skomplikowania
- Czas całkowity: prawie 2 lata
- Największe ryzyko: niestabilny grunt - brak możliwości tradycyjnego posadowienia.
- Rozwiązanie: posadowienie na mikropalach - 120 pali pod budynkiem, ruszt żelbetowy i płyta. Sam koszt palowania to ponad 200 tys., ruszt w podobnej skali.
- Drugie ryzyko: dach z naturalnego łupka hiszpańskiego (grafit) - bardzo wymagające pokrycie, wymagające uprawnionych dekarzy. Samo pokrycie trwało ponad 9 miesięcy, równolegle wykonano prace wewnętrzne.
- Elewacja: 1/3 kamienna z kamienia chorwackiego (3–4 cm).
- Wnioski:
- - trudny grunt = budżet musi mieć rezerwę, a konstruktor musi reagować natychmiast,
- - przy takich projektach kluczowe jest "dowiezienie" jakości w detalach, bo detal jest twarzą domu.

Zacznij od bezpłatnej konsultacji
z doświadczonym doradcą
Dziękujemy!
Wkrótce zadzwonimy
naszych produktów i usług. Podstawą prawną przetwarzania jest uzasadniony interes Administratora.
9. Budowa domu pod klucz w konkretnych metrażach (2026)
Budowa domu pod klucz 120 m² - koszty i czas
- Czas czystej budowy z ogrodem: 7 miesięcy
- Najczęściej wybierany model: kompaktowy dom + funkcjonalny układ.
- Jeśli chcesz koszt odniesienia: zobacz przykład 121 m² (HomeKONCEPT 66) powyżej.
Budowa domu pod klucz 150 m² - koszty i czas
- Czas czystej budowy z ogrodem: 8 miesięcy
- To metraż, w którym zwykle najlepiej "spina się" komfort i budżet.
- Zobacz przykład 154 m² (CARMEN) powyżej.
Budowa domu pod klucz 200 m² - koszty i czas
- Czas czystej budowy z ogrodem: 9 miesięcy
- Uwaga na 3 rzeczy: dach, przeszklenia, standard łazienek - one potrafią najbardziej ruszyć budżet.
Budowa domu pod klucz 300 m² - koszty i czas
- Czas czystej budowy z ogrodem: 10 miesięcy
- W tym metrażu największą rolę gra koordynacja branż i decyzje o standardzie (bo różnice materiałowe są ogromne).
Budowa domu pod klucz 500 m² - koszty i czas
- Czas czystej budowy z ogrodem: 12 miesięcy
- To już projekt, który trzeba prowadzić jak inwestycję: harmonogram, logistyka, kontrola dostaw, odbiory etapów.
Budowa domu pod klucz 700 m² - koszty i czas
- Czas czystej budowy z ogrodem: 14 miesięcy
- Zwykle pojawiają się elementy "niestandardowe": większe instalacje, rozbudowana automatyka, czasem strefy wellness.
Budowa domu pod klucz 1000 m² - koszty i czas
- Czas czystej budowy z ogrodem: 15 miesięcy
- Tu najważniejsze jest planowanie: projekt, konstrukcja, instalacje, terminy materiałów premium.
Budowa 1200 m² i 2500 m² - kiedy to ma sens?
- To już skala obiektu, gdzie kluczowe jest:
- - odpowiednie posadowienie i konstrukcja,
- - logistyka i harmonogram,
- - bardzo precyzyjna definicja standardu "pod klucz". Jeśli jesteś w tym segmencie, rozmowa wstępna jest absolutnie konieczna.
10. Dlaczego warto budować z New-House
Piszę to jako inżynier i właściciel - nie jako "marketing".
- Jedna odpowiedzialność - nie szukasz winnego na styku ekip.
- Praca etapami - rozliczenia i odbiory po jasnych stanach.
- Kompleksowość - od działki, przez dokumenty, budowę, po ogród.
- Doświadczenie od 1991 roku - to nie jest teoria z internetu, tylko praktyka z placów budowy.
- 2 500+ zrealizowanych inwestycji - domy i budynki, które stoją i działają.
- 10 lat gwarancji - bo bierzemy odpowiedzialność za jakość.
- Budujemy w całej Polsce - ten sam standard procesu niezależnie od lokalizacji.
- Transparentny kontakt - wiesz, z kim rozmawiasz i kto odpowiada.
I jeszcze jedna rzecz ważna dla zaufania: w referencjach nasi klienci piszą wprost o spokoju i wsparciu. Jedna z opinii zaczyna się zdaniem:\ "Jestem bardzo zadowolony z współpracy z New-House. Wsparcie formalne i merytoryczne..."

Autor: inż. Robert Skulimowski
Właściciel New-House Robert Skulimowski Sp.k.
Od 1991 roku z sukcesem prowadzi firmę New-House, nadzorując budowę domów jednorodzinnych i budynków biurowych w całej Polsce. Łączy inżynierską precyzję z praktyczną wiedzą zdobytą na setkach placów budowy. Na koncie ma 2 500+ zrealizowanych inwestycji.
Zrób pierwszy krok do swojego wymarzonego domu – Bezpiecznie i z Pewnością
Nie odkładaj marzeń na nieokreślone "później". Budowa domu to proces, który wymaga czasu, ale z odpowiednim, doświadczonym partnerem może być wspaniałą przygodą, a nie źródłem stresu i siwych włosów. Dziś, w 2025 roku, masz do dyspozycji technologię i wiedzę, która pozwala budować domy lepsze niż kiedykolwiek.
Zapraszam Cię do skorzystania z naszej wiedzy i doświadczenia. Sprawdź naszą ofertę, zobacz nasze realizacje i przekonaj się, że Twój dom może powstać sprawnie, solidnie i bez zmartwień. Twoja rodzina zasługuje na to, co najlepsze.
Umów się na bezpłatną konsultację i wycenę już dziś.
11. Jak zacząć na spokojnie (bez presji)
Jeśli chcesz, możemy zrobić to prosto:
- Krok 1: zadzwonisz do nas: +48 504 125 130
- Krok 2: umawiamy Google Meet (kolejne dni robocze, 8:00–20:00; na dziś nie ma zapisów)
- Krok 3: dostajesz wprost: widełki kosztów, harmonogram i ryzyka, zanim wejdziesz w formalności.
Linki, które warto mieć:
- Kalkulator: https://new-house.com.pl/kalkulator-budowy-domu
- Projekty: https://new-house.com.pl/projekty-domow
- Referencje: https://new-house.com.pl/referencje
- Realizacje: https://new-house.com.pl/realizacje
- Oferta: https://new-house.com.pl/oferta
- Kontakt: https://new-house.com.pl/kontakt
Najczęściej Zadawane Pytania (FAQ)
1. Ile kosztuje budowa domu pod klucz w 2026 roku?
To zależy od projektu, standardu i działki. Ale realne przykłady na tej stronie pokazują, że cena jednostkowa brutto potrafi wynosić ok. 7 157–11 292 PLN/m² (na konkretnych projektach 2026).
2. Czy pod klucz zawsze zawiera ogród?
Nie zawsze. U nas możesz mieć wariant pod klucz oraz wariant pod klucz z ogrodem (pokazuję to w przykładach wycen).
3. Ile trwa budowa domu pod klucz?
Czysta budowa z ogrodem to najczęściej 7–15 miesięcy (w zależności od metrażu). Do tego dolicz ok. 5 miesięcy na formalności pozwolenia.
4. Czy mogę budować na gotowym projekcie z internetu?
Tak. Możemy budować na Twoim projekcie, możemy też pomóc dobrać projekt z naszej bazy, albo wykonać projekt indywidualny.
5. Co jest najczęstszą przyczyną przekroczenia budżetu?
Najczęstsze przyczyny to: zmiany w trakcie, niejasny zakres pod klucz, opóźnione decyzje materiałowe i "dziury" w ofercie, które wychodzą dopiero w czasie prac.
